关岭:岗联农业光伏电站建设有序推进

日期:2025-10-17 18:39

来源:关岭融媒

浏览量:0次

字号: [ ]

[打印]

[关闭]

视力保护色:

近日,位于岗乌镇岗联村、包包村等四个村的岗联农业光伏电站项目正稳步推进。作为一项集“绿色能源”与“乡村振兴”于一体的重点工程,该项目建成后,不仅可为电网注入清洁电能,更将依托“农光互补”模式,为当地村民拓宽就业与增收渠道,绘就生态与经济协同发展的新画卷。

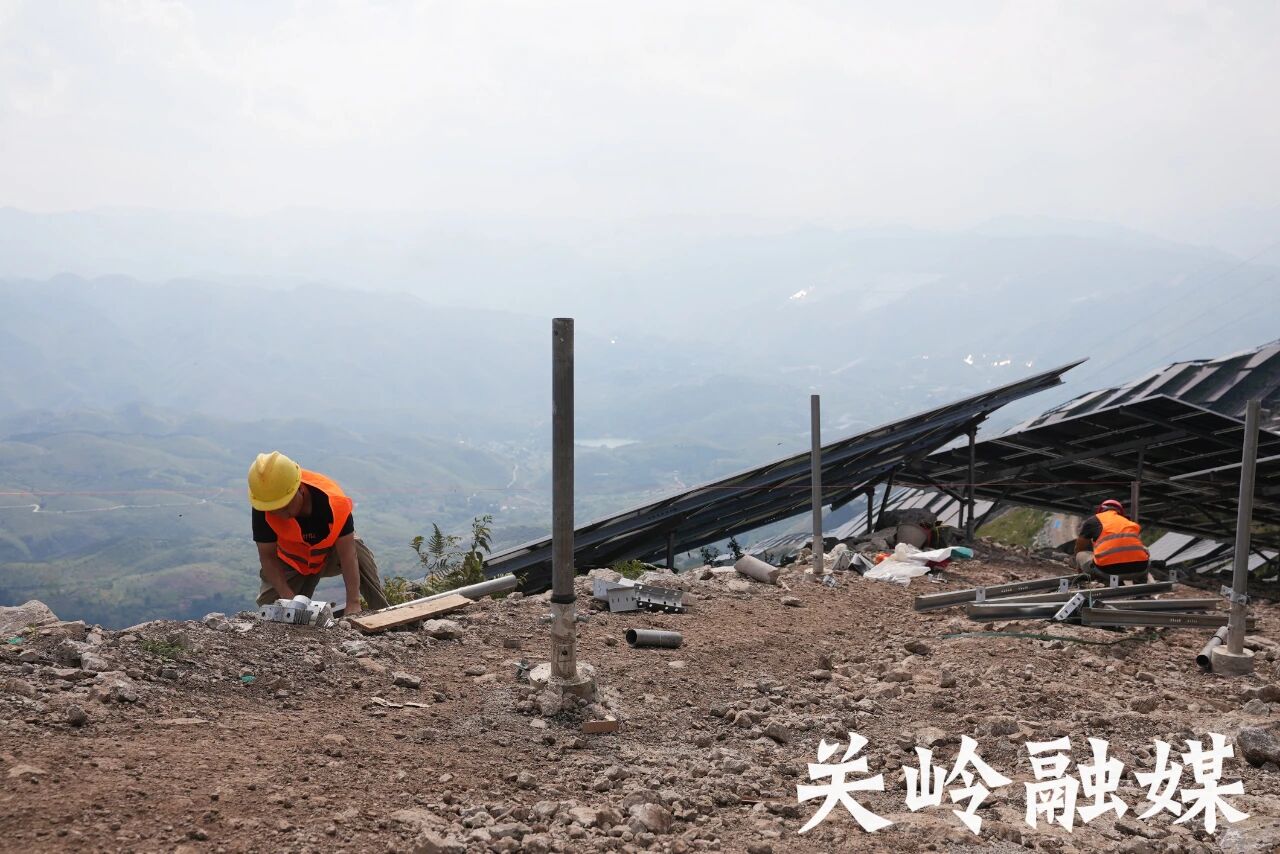

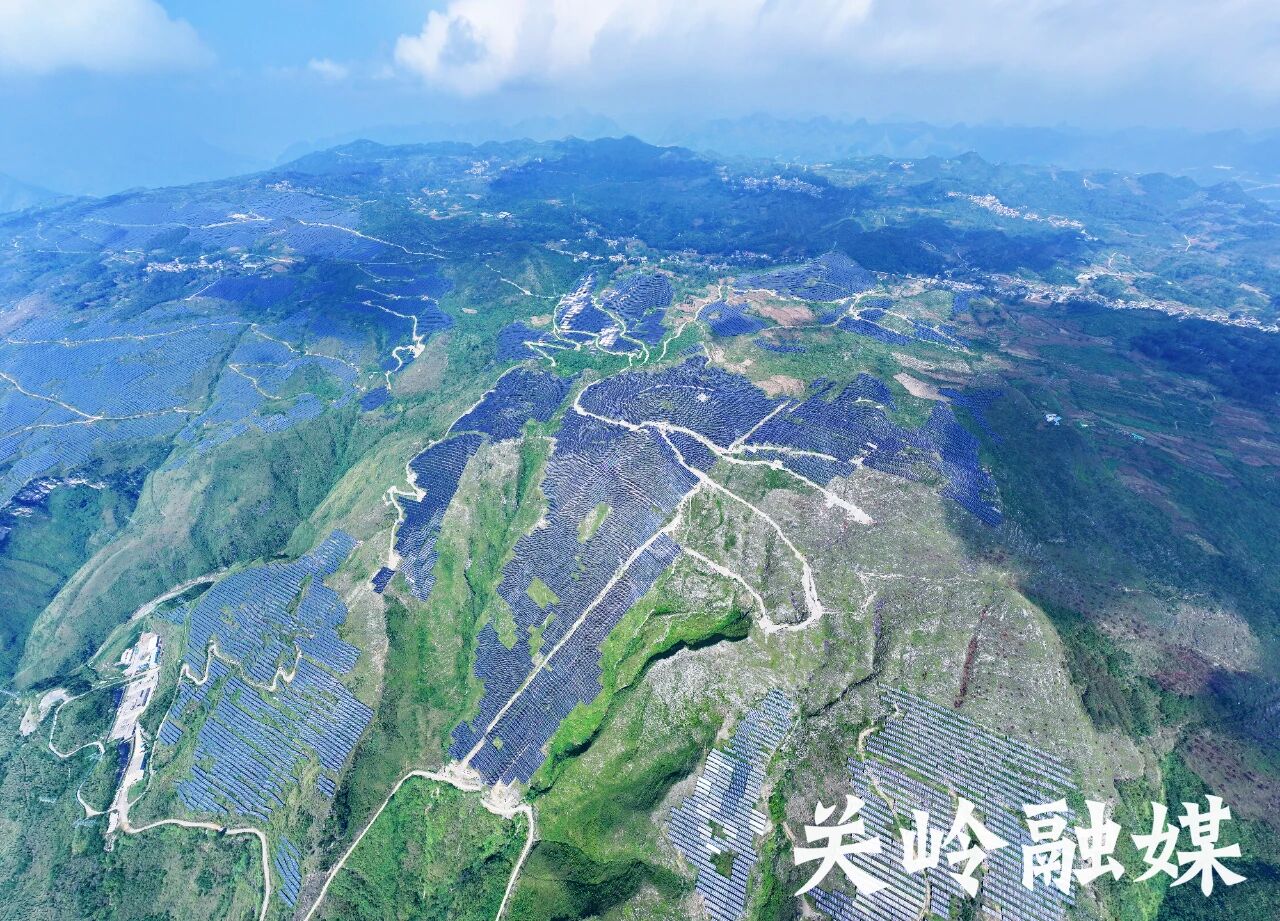

在岗联村的丘陵山地之间,岗联农业光伏电站项目施工正有序推进。海拔1400至1600米的山坡上,工人们错落分布,有序进行着光伏支架安装与组件铺设作业。昔日闲置的荒坡,正随着“农光互补”绿色画卷的徐徐展开,焕发出新的生机与活力。

“截至目前,项目已完成形象进度为35千伏集电线路塔基基础部分完成35%,完成集电线路总投资的20%;光伏场区完成直流侧装机85兆瓦,完成总装机容量的64%。总承包完成项目投资2.156亿元。根据以上工程形象进度,本项目最早完工时间是2026年1月30日,具备并网条件。”岗乌镇岗联农业光伏电站项目技术负责人刘建华介绍道。

项目的落地建设,直接创造了大量本地就业岗位。从场地平整、支架搭建到设备安装,项目各环节释放的劳务需求有效吸纳了当地劳动力。村民们在家门口参与建设,凭借辛勤劳动获得稳定收入,心中充满了实实在在的获得感。

“这个光伏电站项目在岗乌镇建设,能为当地百姓提供更多就业岗位,村里每家每户都有人在这工地上工作,工资都拿到了1万以上。”该项目务工人员胡正友告诉记者。

岗联农业光伏电站项目总投资4亿元,规划可用地面积达2043.09亩,约等于190个标准足球场大小。项目严格遵循“农光互补”设计原则,固定倾角支架低端高度不低于1.8米,既保障光伏组件高效发电,又为后续板下农业种植预留空间。同时,集电线路调整接入500kV简庄升压站,新建线路24.072km、铁塔64基,确保电力稳定并网。

项目建成后,利用村集体租用土地发展500亩农业种植,村民通过整地、搭棚、种植、除草、采收、基础建设等施工活动获得劳务报酬,每年可为当地村民提供近2660人次就业机会,真正实现“板上发电、板下种植”,可带动周边农民人均年收入增加3000元以上,有效促进农民就业和增收,带动农村经济发展。

“本项目在运行期25年内总发电量为33.42亿千瓦时,年平均发电量为1.33亿千瓦时,能够满足约10万户居民日常用电。”刘建华介绍道。
